恒錦盛科技有限公司項目進展情況報告——硫化黑項目 |

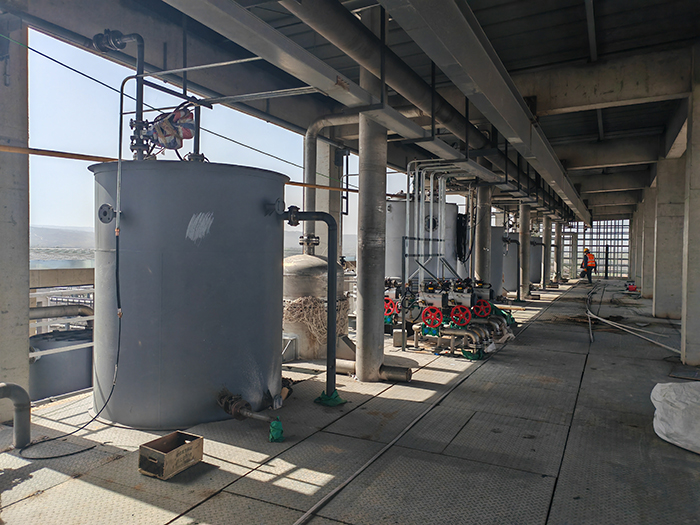

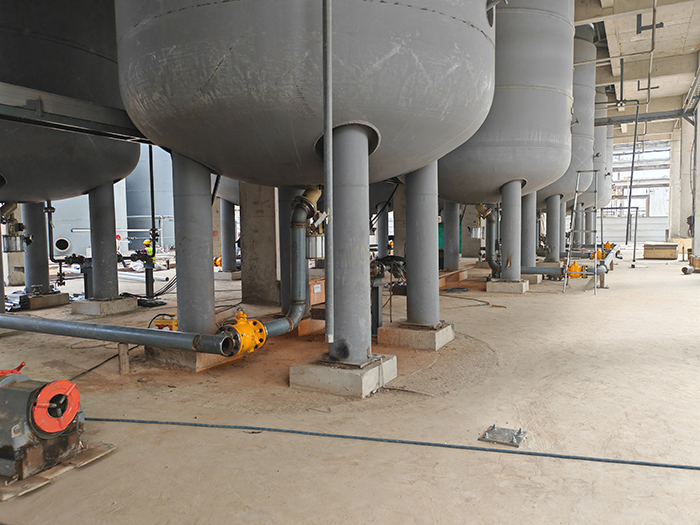

水解與硫化工序 在水解和硫化工序方面,相關管道和閥門的安裝工作已基本完成。施工團隊嚴格按照施工圖紙和工藝要求,對各管道進行了精確的鋪設和連接,確保管道的密封性和穩定性。同時,閥門的安裝也做到了精準定位和牢固固定,為后續工序的順利開展奠定了堅實基礎。電纜線路的鋪設工作已經正式開始。電工團隊正在進行電纜的敷設,他們精心規劃電纜路徑,嚴格按照電氣規范進行接線,確保電力供應的安全穩定,為整個工序的電氣設備提供可靠的動力支持。
此外,硫化尾氣風機已經順利就位,并正在加緊安裝。風機的安裝過程涉及精確的調試和校準工作,施工人員根據設計要求,對風機的水平度、垂直度等關鍵參數進行嚴格控制,以確保風機能夠正常運行。 罐體制作情況 多硫化儲罐、三效工藝水儲罐、火堿儲罐和中和水儲罐等關鍵設備已經制作完成。在設備制作過程中,公司嚴格按照相關的質量標準和設計規范進行生產。選用了優質的鋼材作為原材料,經過下料、焊接、成型等多道工序,確保了罐體的強度和密封性。 精制、水洗、打漿、多硫化工序 精制、水洗、打漿、多硫化工序相關的管道和閥門正在緊鑼密鼓地進行安裝。在管道安裝過程中,嚴格按照工藝流程進行布置,確保物料流動順暢。同時,對閥門進行嚴格的質量檢驗和調試,保證閥門的開閉靈活、密封性能良好。目前已完成大部分管道和閥門的基礎安裝工作。
烘干工序 烘干工序的滾筒干燥機尾氣罩正在制作安裝。制造過程中,充分考慮尾氣罩的結構強度、密封性和耐腐蝕性等因素,選用了合適的材料進行制作。料倉已經到達現場,準備進行安裝。料倉是儲存物料的重要設備,其安裝質量和穩定性直接影響到生產的連續性和質量。
尾氣吸收系統 尾氣吸收系統的超重力設備及相關設施已進行安裝。超重力設備是尾氣處理的關鍵設備,其性能直接關系到尾氣處理的效果。在安裝過程中,嚴格按照設備的安裝說明書和技術要求進行操作,對設備的水平度、垂直度等關鍵參數進行精確調整,確保設備能夠正常運行。同時,對相關的配套設施,如管道、閥門等進行了安裝和調試,使整個尾氣吸收系統能夠協同工作,有效處理生產過程中產生的尾氣,實現環保達標排放。
后續計劃 下一步,公司將督促各施工團隊加快剩余管道和閥門的安裝調試工作,確保精制、水洗、打漿、多硫化工序能夠按計劃順利開展。同時,密切關注尾氣吸收系統的調試情況,及時解決可能出現的問題,確保尾氣處理效果達到預期目標。
恒錦盛科技有限公司將全力推進硫化黑項目的建設進度,確保項目按時、高質量完成,為公司的發展注入新的動力。
(恒錦盛 生產科喬欣華) |
